Ninh Bình đang là một trong những điểm đến có tốc độ tăng khách du lịch thuộc nhóm cao nhất miền Bắc, kéo theo làn sóng mở showroom trưng bày sản phẩm quanh các trục Tràng An, Tam Cốc, Bái Đính, Hoa Lư và trung tâm TP Ninh Bình. Từ showroom đặc sản (cơm cháy, mắm tép, rượu Kim Sơn), showroom thời trang – lưu niệm, đến showroom xe máy, nội thất, vật liệu xây dựng ở Tam Điệp, Gia Viễn, Yên Khánh, Nho Quan — điểm chung của các chủ đầu tư là cần mặt bằng đưa vào sử dụng nhanh, đúng tiến độ mùa lễ hội, nhưng vẫn phải đảm bảo chất lượng thi công vì địa bàn có đặc thù khí hậu nồm ẩm, nền đất pha đá vôi ở nhiều khu vực và thời tiết mưa nhiều vào các tháng chuyển mùa.
Khác với thi công nhà ở dân dụng, thi công showroom đòi hỏi một quy trình có kiểm soát chặt từng mốc thời gian vì mặt bằng thường đi thuê, chi phí thuê mặt bằng chạy song song với tiến độ thi công, và ngày khai trương thường gắn với một sự kiện cụ thể (mùa lễ hội chùa Bái Đính, cao điểm du lịch Tràng An, khai trương theo lịch của chuỗi...). Bài viết này trình bày chi tiết toàn bộ quy trình thi công một showroom tại Ninh Bình, từ lúc nhận mặt bằng thô cho tới ngày khai trương, kèm mốc thời gian và checklist nghiệm thu thực tế.
Đặc thù cần lưu ý khi thi công showroom tại Ninh Bình

Trước khi đi vào quy trình, cần nắm rõ ba yếu tố ảnh hưởng trực tiếp đến cách tổ chức thi công tại địa bàn này:
Thứ nhất, độ ẩm không khí cao và hiện tượng nồm ẩm kéo dài vào các tháng cuối đông đầu xuân (thường rơi vào giai đoạn cận Tết và sau Tết) khiến việc thi công phần thô — đặc biệt là công đoạn trát, sơn bả, dán vật liệu — phải tính toán thời gian khô đủ trước khi chuyển sang bước tiếp theo. Thi công ẩu trong điều kiện nồm sẽ khiến lớp bả bong tróc, sơn nổ chân chim chỉ sau vài tháng.
Thứ hai, nhiều mặt bằng showroom gần Tràng An, Tam Cốc, Hoa Lư nằm trên nền đất pha đá vôi karst hoặc đất bồi ven sông Sào Khê, Hoàng Long, độ lún không đồng đều có thể xảy ra nếu không khảo sát kỹ nền trước khi lắp kệ tủ, vách nặng. Với showroom xây mới hoặc cải tạo sâu, khảo sát địa chất sơ bộ là bắt buộc.
Thứ ba, tính thời vụ theo du lịch tạo áp lực tiến độ: nhiều chủ đầu tư muốn khai trương trước cao điểm khách (lễ hội đầu xuân, mùa hè), buộc đơn vị thi công phải có phương án rút ngắn thời gian mà không cắt bớt bước kỹ thuật quan trọng — đây là lý do một quy trình rõ ràng, có mốc kiểm soát từng giai đoạn lại càng quan trọng hơn so với đô thị lớn nơi nhân công, vật tư sẵn có hơn.
Bước 1: Khảo sát mặt bằng và lập hồ sơ thi công (2 – 4 ngày)

Đây là bước nền tảng quyết định toàn bộ độ chính xác của bản vẽ thi công và dự toán sau này. Đội khảo sát cần thực hiện đầy đủ các nội dung sau tại mặt bằng thực tế:
Đo đạc hiện trạng: kích thước thông thủy, chiều cao trần, độ lệch tường (rất phổ biến ở các nhà phố cũ cải tạo tại TP Ninh Bình, Tam Điệp), vị trí cột chịu lực, dầm nổi.
Kiểm tra hệ thống điện nước hiện có: công suất điện tổng (quan trọng nếu showroom cần chiếu sáng trưng bày công suất lớn hoặc điều hòa trung tâm), vị trí đồng hồ điện, đường cấp thoát nước, hầm ga.
Đánh giá kết cấu và nền: với mặt bằng cải tạo, kiểm tra tường chịu lực có đục thông được không, sàn có chịu được tải trọng kệ trưng bày hàng nặng hay cần gia cố. Với mặt bằng xây mới, cần bản vẽ kết cấu móng, khả năng chịu tải nền (một số khu đất mới san lấp gần khu du lịch có nền yếu, cần khảo sát địa chất bổ sung).
Khảo sát pháp lý mặt bằng: giấy tờ sử dụng đất, hợp đồng thuê, quy hoạch khu vực — đặc biệt với mặt bằng nằm trong vùng đệm di sản Tràng An, cần xác nhận sớm có bị giới hạn chiều cao, mặt tiền, biển hiệu hay không.
Kết thúc bước này, đơn vị thi công lập hồ sơ khảo sát kèm bản vẽ hiện trạng, từ đó triển khai bản vẽ thi công chi tiết (kết cấu, điện nước, hoàn thiện) và bảng dự toán vật tư — nhân công theo từng hạng mục.
Bước 2: Xin phép xây dựng / sửa chữa nếu cần (5 – 15 ngày, chạy song song)

Không phải showroom nào cũng cần xin phép xây dựng. Theo thực tế thi công tại địa bàn Ninh Bình, có ba trường hợp cần lưu ý:
Cải tạo nội thất, không đụng kết cấu chịu lực, không đổi mặt tiền: thường không cần giấy phép xây dựng, chỉ cần thông báo với UBND phường/xã hoặc ban quản lý khu vực. Áp dụng với đa số showroom cải tạo từ nhà phố hiện hữu ở TP Ninh Bình.
Sửa chữa có đục tường chịu lực, thay đổi kết cấu mái, cơi nới diện tích: bắt buộc xin giấy phép tại phòng Quản lý đô thị cấp huyện/thành phố hoặc bộ phận một cửa các huyện Hoa Lư, Gia Viễn, Yên Khánh, Nho Quan, Kim Sơn. Thời gian xử lý thực tế dao động 7 – 15 ngày làm việc.
Xây mới hoàn toàn hoặc mặt bằng trong vùng bảo tồn di sản (gần lõi Tràng An, Cố đô Hoa Lư): quy trình phức tạp hơn, có thể cần thêm ý kiến cơ quan quản lý di sản, kéo dài 15 – 30 ngày. Nên khởi động thủ tục này càng sớm càng tốt để không làm chậm tiến độ khai trương.
Nên tách bước xin phép chạy song song với việc đặt hàng, gia công kệ tủ trưng bày (10 – 15 ngày) thay vì chờ có giấy phép mới bắt đầu chuẩn bị — cách này rút ngắn đáng kể tổng thời gian dự án mà không vi phạm quy định, vì đặt hàng vật tư không đồng nghĩa thi công tại hiện trường.

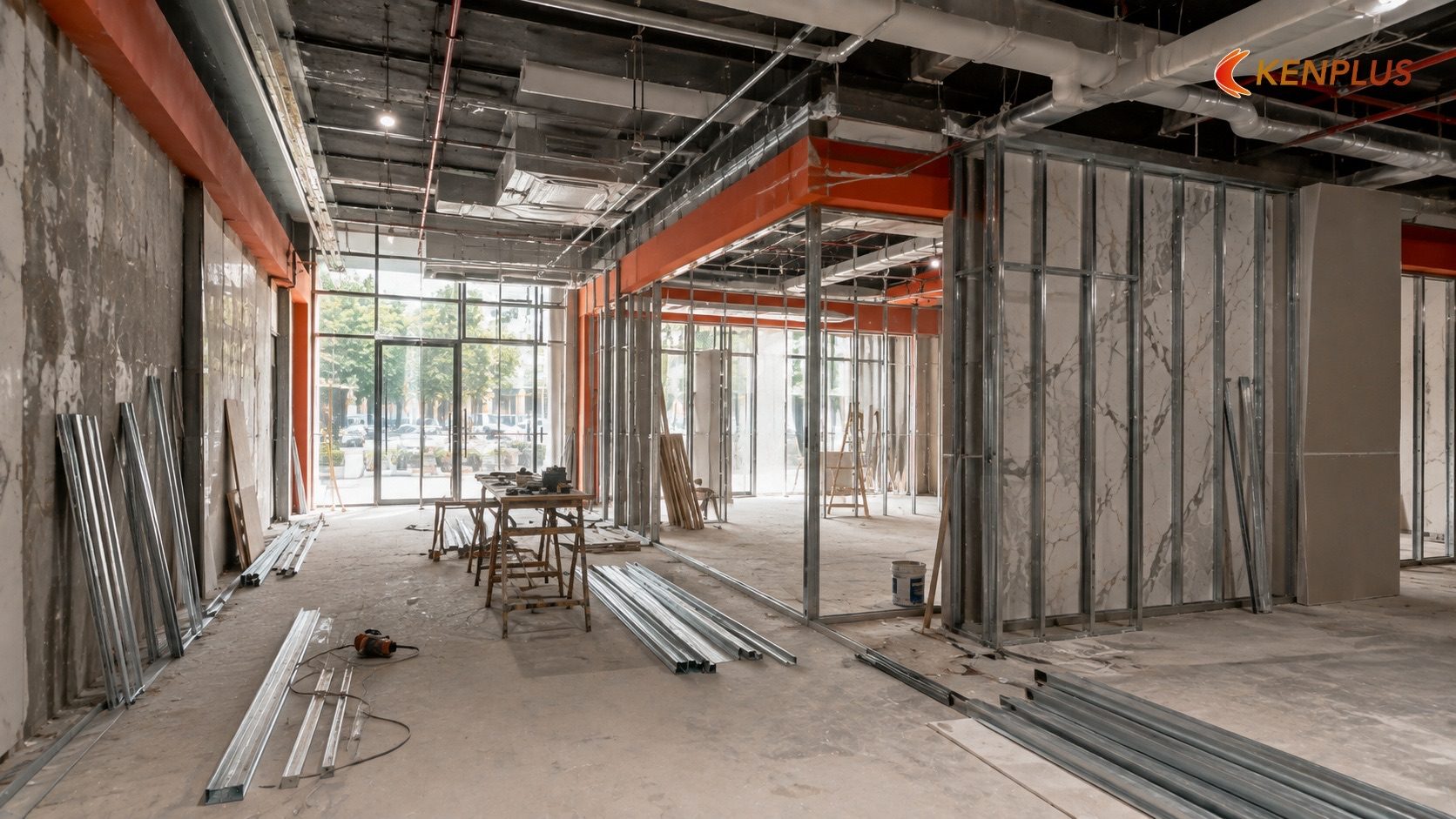

Bước 3: Thi công phần thô — phá dỡ, hệ khung, vách ngăn (10 – 15 ngày)

Đây là giai đoạn ảnh hưởng lớn nhất đến độ bền công trình về sau, gồm các công việc chính theo trình tự:
Phá dỡ và dọn mặt bằng (1 – 3 ngày): tháo dỡ vách cũ, trần cũ, sàn cũ nếu có, đưa phế thải ra khỏi công trình. Với mặt bằng cải tạo lâu năm ở khu vực trung tâm TP Ninh Bình, thường phát sinh thêm việc xử lý hệ thống điện âm tường cũ không còn phù hợp.
Xử lý chống thấm, chống ẩm nền và chân tường (2 – 3 ngày): đây là bước bắt buộc và không nên rút gọn tại địa bàn có khí hậu nồm ẩm như Ninh Bình. Với sàn tầng trệt tiếp giáp đất, cần lớp chống thấm gốc xi măng hai thành phần trước khi đổ nền hoặc lát vật liệu hoàn thiện; chân tường tiếp giáp nền cần quét chống ẩm cao tối thiểu 30 – 40cm để hạn chế hiện tượng loang ố, bong sơn về sau — lỗi này rất phổ biến ở các showroom thi công vội mà bỏ qua bước này.
Dựng hệ khung, vách ngăn (4 – 6 ngày): tùy thiết kế, hệ khung có thể là khung xương thép hộp mạ kẽm kết hợp vách thạch cao chịu ẩm, hoặc tường xây gạch nhẹ (gạch bê tông khí chưng áp AAC) đối với các vách cần khả năng chịu lực treo kệ nặng. Với showroom cần thay đổi bố cục linh hoạt sau này (ví dụ showroom thời trang theo mùa), nên ưu tiên vách khung thép — thạch cao vì tốc độ thi công nhanh hơn 30 – 40% so với tường xây và dễ tháo dỡ, cải tạo lại khi cần đổi công năng.
Xử lý trần thô, hạ trần kỹ thuật (song song 3 – 4 ngày): lắp khung xương trần chuẩn bị cho bước luồn dây điện, đường ống điều hòa trước khi đóng trần hoàn thiện.
Giai đoạn này cần giám sát kỹ mối hàn khung thép (sơn chống gỉ đầy đủ trước khi bọc thạch cao, tránh gỉ sét âm thầm do độ ẩm cao) và độ phẳng vách trước khi chuyển bước — sai sót lúc này rất khó sửa sau khi đã hoàn thiện lớp ngoài.

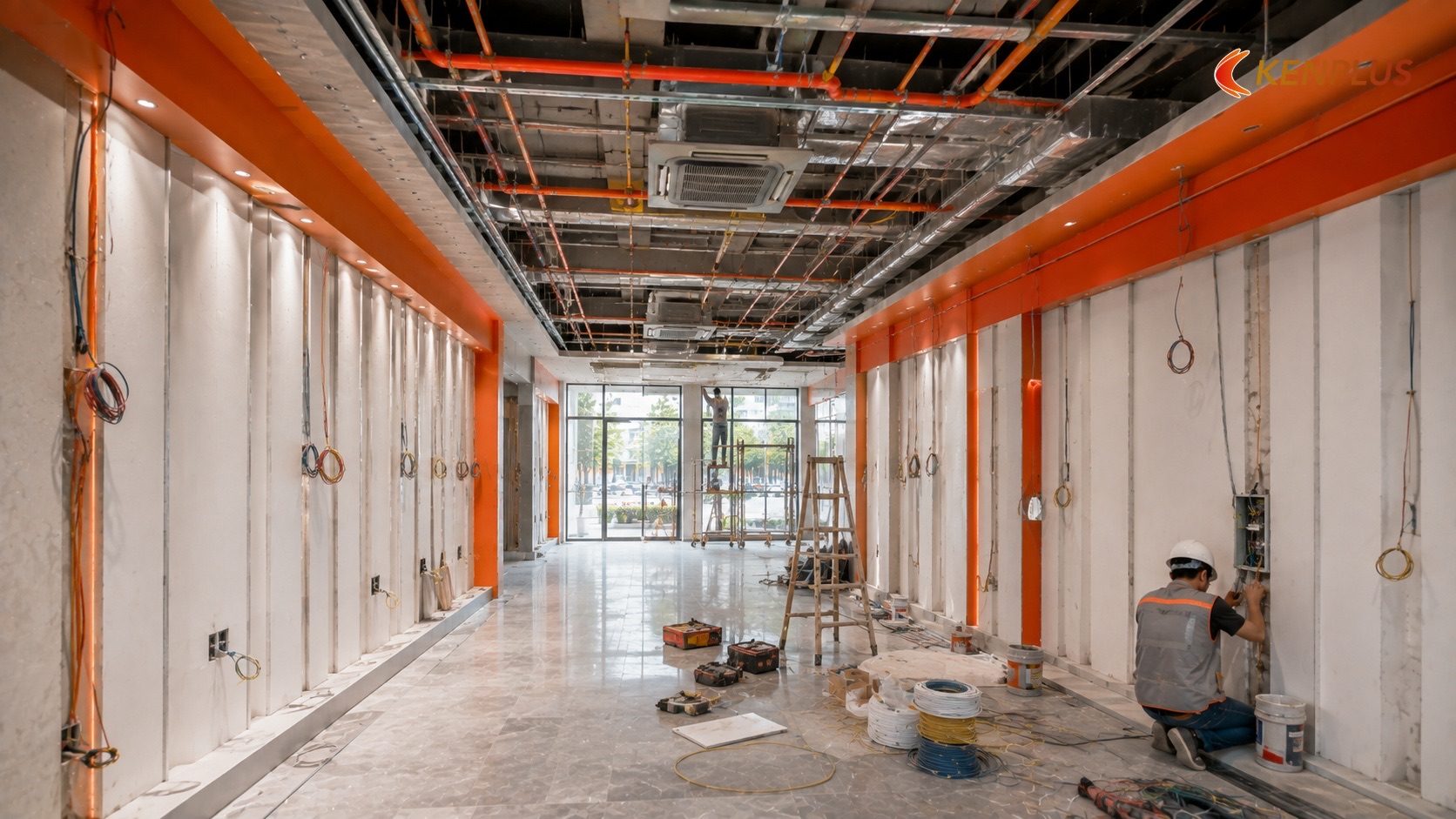

Bước 4: Lắp đặt hệ thống điện nước, chiếu sáng kỹ thuật (5 – 7 ngày)

Sau khi hệ khung, vách, trần thô hoàn tất, đội kỹ thuật M&E (điện – nước – điều hòa) triển khai:
Đi dây điện âm trần, âm vách: tách riêng đường điện chiếu sáng trưng bày, điện ổ cắm thiết bị, điện điều hòa, điện biển hiệu — mỗi nhóm có aptomat riêng để dễ kiểm soát và sửa chữa khi cần, tránh tình trạng một sự cố nhỏ làm sập toàn bộ hệ thống điện showroom trong giờ mở cửa.
Lắp đặt hệ thống chiếu sáng kỹ thuật: với showroom, ánh sáng là yếu tố then chốt để làm nổi bật sản phẩm — cần bố trí đèn rọi ray (track light) tại khu trưng bày chính, đèn downlight cho khu vực chung, tính toán chỉ số hoàn màu (CRI) phù hợp với loại sản phẩm trưng bày (ví dụ showroom trang sức, đặc sản cần CRI cao hơn để lên đúng màu thật sản phẩm).
Lắp đặt đường ống điều hòa, thông gió: đi ống đồng, ống thoát nước ngưng trong trần trước khi đóng trần hoàn thiện; với showroom diện tích lớn hơn 100m², nên tính toán hệ thống điều hòa multi thay vì nhiều dàn lạnh rời để tối ưu chi phí vận hành lâu dài.
Lắp đặt hệ thống nước (nếu có khu vệ sinh, pha chế): đường cấp thoát nước, chống thấm khu vực ướt lần hai sau khi lắp đặt xong đường ống.
Sau khi hoàn tất, bắt buộc phải chạy thử (test tải) toàn bộ hệ thống điện, kiểm tra rò rỉ đường nước bằng cách ngâm nước thử áp lực tối thiểu 24 giờ trước khi cho phép đóng trần, ốp hoàn thiện che khuất đường ống — đây là bước nghiệm thu nội bộ quan trọng vì sau khi hoàn thiện, việc sửa chữa các lỗi ẩn sẽ tốn kém gấp nhiều lần.
Bước 5: Hoàn thiện nội thất, kệ tủ trưng bày, mặt tiền (12 – 18 ngày)

Đây là giai đoạn showroom bắt đầu định hình diện mạo cuối cùng, gồm các hạng mục:
Hoàn thiện sàn, trần, vách: lát/đổ sàn theo vật liệu đã chọn (granite, vinyl, epoxy...), đóng trần thạch cao/trần nhôm, sơn bả hoàn thiện vách — thời gian chờ khô giữa các lớp sơn bả cần kéo dài hơn so với vùng khô ráo, đặc biệt nếu thi công vào mùa nồm.
Lắp đặt kệ, tủ trưng bày, quầy thu ngân: phần lớn được gia công sẵn tại xưởng trong lúc thi công phần thô diễn ra (thời gian gia công song song 10 – 15 ngày), sau đó vận chuyển và lắp đặt tại công trình trong 3 – 5 ngày. Cách làm song song này giúp rút ngắn đáng kể tổng tiến độ so với việc gia công sau khi hoàn thiện mặt bằng.
Thi công mặt tiền, biển hiệu: lắp hệ khung nhôm kính mặt tiền, cửa cuốn/cửa kính tự động (nếu có), biển hiệu LED hoặc hộp đèn — với các mặt bằng nằm trong khu vực quản lý cảnh quan gần di tích, cần đối chiếu lại quy định về kích thước, màu sắc biển hiệu đã xin phép ở bước 2 trước khi lắp đặt.
Lắp đặt hệ thống an ninh, camera, chống trộm: đi dây và lắp đặt trước khi tổng vệ sinh, tránh phải khoan đục lại sau khi đã hoàn thiện sạch sẽ.
Cuối giai đoạn này, đội thi công tiến hành tổng vệ sinh công nghiệp toàn bộ mặt bằng — bước không thể bỏ qua vì bụi thi công tồn đọng trong hệ thống điều hòa, khe kệ tủ nếu không xử lý kỹ sẽ ảnh hưởng chất lượng không khí và độ bền thiết bị ngay từ ngày đầu vận hành.
Bước 6: Nghiệm thu và bàn giao (2 – 3 ngày)

Trước ngày khai trương, cần thực hiện nghiệm thu đầy đủ theo checklist để tránh phát sinh sự cố ngay trong ngày đầu đón khách — thời điểm áp lực vận hành cao nhất và cũng dễ mất thiện cảm khách hàng nhất nếu có lỗi kỹ thuật lộ ra.
Checklist nghiệm thu thực tế nên bao gồm:
- Kiểm tra toàn bộ hệ thống điện: đóng/ngắt từng aptomat, đo điện áp tại các ổ cắm, kiểm tra độ sáng đồng đều của hệ đèn chiếu sáng trưng bày.
- Kiểm tra hệ thống nước: xả thử tất cả các điểm cấp/thoát nước, kiểm tra không có rò rỉ, mùi hôi ngược từ hệ thống thoát.
- Kiểm tra điều hòa, thông gió: chạy thử liên tục tối thiểu 4 giờ, đo nhiệt độ tại nhiều điểm trong showroom để đảm bảo phân bố khí lạnh đều.
- Kiểm tra độ chắc chắn của kệ, tủ trưng bày: thử tải trọng thực tế bằng hàng mẫu, kiểm tra các điểm bắt vít vào tường/trần.
- Kiểm tra độ phẳng, độ bám dính của sàn, vách hoàn thiện — không còn hiện tượng ẩm, phồng rộp bề mặt.
- Kiểm tra hệ thống an ninh, camera hoạt động ổn định, lưu trữ dữ liệu đúng cấu hình.
- Kiểm tra biển hiệu, đèn mặt tiền hoạt động vào ban đêm — nhiều lỗi đấu nối chỉ lộ ra khi trời tối.
- Bàn giao đầy đủ hồ sơ: bản vẽ hoàn công, catalogue/bảo hành thiết bị (điều hòa, đèn, khóa cửa), hướng dẫn vận hành và bảo trì định kỳ.
Chỉ khi toàn bộ các mục trên đạt yêu cầu, chủ đầu tư mới nên ký biên bản nghiệm thu và tiếp nhận mặt bằng để chuẩn bị hàng hóa, nhân sự cho ngày khai trương.
Timeline tổng thể và 3 phương án tiến độ thi công

Tổng thời gian thi công một showroom tại Ninh Bình, tính từ lúc khảo sát đến khi bàn giao, thường dao động 35 – 55 ngày tùy quy mô diện tích, mức độ cải tạo và có cần xin phép xây dựng hay không. Dưới đây là ba phương án tiến độ phổ biến mà chủ đầu tư có thể cân nhắc, áp dụng cho showroom diện tích tham khảo 100 – 120m²:
Phương án 1 — Thi công tiêu chuẩn (40 – 50 ngày): triển khai tuần tự đầy đủ các bước như mô tả ở trên, có thời gian chờ khô hợp lý giữa các lớp hoàn thiện. Chi phí thi công tham khảo khoảng 3,8 – 4,8 triệu đồng/m² (bao gồm phần thô, điện nước, hoàn thiện cơ bản, chưa gồm kệ tủ trưng bày chuyên dụng). Đây là phương án cân bằng giữa tốc độ và chất lượng, phù hợp với đa số showroom cải tạo tại TP Ninh Bình, Tam Điệp.
Phương án 2 — Thi công rút ngắn (28 – 35 ngày): tăng nhân lực, chạy song song nhiều hạng mục (ví dụ vừa hoàn thiện vách khu vực này vừa lắp điện khu vực khác), ưu tiên vật liệu khô nhanh (sơn gốc nước khô nhanh, keo dán chuyên dụng thay vữa truyền thống ở một số hạng mục). Chi phí tăng thêm khoảng 12 – 18% so với phương án tiêu chuẩn do chi phí nhân công tăng ca và vật liệu chuyên dụng, tương đương 4,3 – 5,6 triệu đồng/m². Phù hợp khi cần khai trương gấp trước một mùa lễ hội cụ thể.
Phương án 3 — Thi công kỹ, gia cố cao (50 – 65 ngày): áp dụng cho mặt bằng có nền yếu cần xử lý kỹ, hoặc showroom quy mô lớn cần hệ kết cấu chịu tải nặng (showroom vật liệu xây dựng, đồ gia dụng, xe máy). Thời gian kéo dài hơn để đảm bảo các bước chống thấm, gia cố nền, kiểm tra kết cấu được thực hiện đầy đủ nhiều lớp, không rút gọn thời gian chờ khô. Chi phí tham khảo 4,5 – 6 triệu đồng/m², bù lại tuổi thọ công trình và độ ổn định kết cấu cao hơn rõ rệt, giảm chi phí sửa chữa phát sinh trong 3 – 5 năm đầu vận hành.
Ví dụ minh hoạ: giả sử một chủ đầu tư dự kiến mở showroom đặc sản kết hợp trưng bày quà lưu niệm diện tích 110m² tại khu vực gần bến thuyền Tràng An, với mục tiêu khai trương trước cao điểm mùa lễ hội đầu năm — tức chỉ còn khoảng 32 ngày kể từ lúc nhận mặt bằng thô. Với mốc thời gian này, phương án phù hợp là thi công rút ngắn: khảo sát và xin thông báo sửa chữa hoàn tất trong 5 ngày đầu (không cần giấy phép xây dựng đầy đủ vì không đục tường chịu lực), phần thô và hệ khung triển khai song song với việc gia công kệ tủ tại xưởng trong 10 ngày tiếp theo, điện nước và hoàn thiện chạy gối đầu nhau trong 14 ngày kế tiếp, còn lại 3 ngày cuối dành cho tổng vệ sinh và nghiệm thu. Với lịch trình sát sao như vậy, việc có một đơn vị thi công theo dõi tiến độ hằng ngày và xử lý phát sinh ngay tại chỗ gần như là điều kiện bắt buộc để không lỡ ngày khai trương đã công bố với khách hàng.
Rủi ro thường gặp khi thi công showroom tại Ninh Bình và cách xử lý
Mưa kéo dài làm chậm phần thô: vào các tháng giao mùa, mưa liên tục ảnh hưởng việc đổ nền, trát tường ngoài trời. Cách xử lý: theo dõi dự báo thời tiết để sắp xếp hạng mục ngoài trời vào ngày nắng, có phương án che chắn tạm bằng bạt, khung thép cho khu vực đang thi công dở.
Nồm ẩm làm hỏng lớp hoàn thiện mới thi công: sơn bả, dán vật liệu trong đợt nồm ẩm cao điểm mà không đủ thời gian khô sẽ bong tróc chỉ sau vài tuần. Cách xử lý: dùng máy hút ẩm công nghiệp tại khu vực đang thi công vào giai đoạn nồm, ưu tiên sơn gốc nước kháng ẩm và chờ đủ thời gian khô tối thiểu theo khuyến cáo nhà sản xuất, tuyệt đối không rút ngắn để chạy tiến độ.
Phát hiện kết cấu cũ không như bản vẽ khi đục phá: khá phổ biến ở mặt bằng cải tạo nhà phố lâu năm tại trung tâm TP Ninh Bình. Cách xử lý: đục thăm dò tại vài điểm trước khi lập bản vẽ thi công chính thức, dự phòng khoảng 5 – 8% ngân sách cho phát sinh kết cấu không lường trước.
Chậm vật tư đặc thù và thiếu nhân công tay nghề cao mùa cao điểm: một số vật liệu (kính cường lực khổ lớn, đèn chiếu sáng chuyên dụng, phụ kiện nhôm hệ nhập khẩu) không có sẵn tại địa phương, phải đặt từ Hà Nội, có thể mất thêm 3 – 5 ngày vận chuyển; đồng thời khi nhiều công trình cùng khởi công một đợt, nhân công lành nghề tại chỗ dễ bị san sẻ. Cách xử lý: chốt và đặt vật tư ngay từ bước lập dự toán, làm việc với đơn vị thi công có đội thợ cơ hữu thay vì phụ thuộc hoàn toàn nhân công thời vụ.
Kết luận
Một quy trình thi công showroom rõ ràng, có mốc thời gian cụ thể cho từng giai đoạn — từ khảo sát, xin phép, thi công phần thô, lắp đặt kỹ thuật, hoàn thiện cho đến nghiệm thu — là yếu tố quyết định để công trình vừa đúng tiến độ khai trương, vừa bền lâu trong điều kiện khí hậu đặc thù của Ninh Bình. Rút ngắn tiến độ hoàn toàn khả thi nếu có kế hoạch song song hợp lý từ đầu, nhưng không nên đánh đổi bằng việc bỏ qua các bước nền tảng như chống thấm, chờ khô vật liệu hay test tải điện nước — đây là những bước tưởng mất thời gian nhưng giúp tiết kiệm chi phí sửa chữa gấp nhiều lần về sau. Với chủ đầu tư đang chuẩn bị mặt bằng showroom tại TP Ninh Bình, Tam Điệp, Hoa Lư hay các huyện lân cận, việc lựa chọn đơn vị thi công showroom trọn gói có kinh nghiệm thực tế tại địa bàn sẽ giúp kiểm soát tốt cả ba yếu tố tiến độ, chi phí và chất lượng ngay từ bước khảo sát đầu tiên.
