Ninh Bình đang đón lượng khách du lịch tăng đều mỗi mùa nhờ cụm di sản Tràng An, Tam Cốc, Bái Đính, cố đô Hoa Lư — kéo theo nhu cầu mở nhà sách, phòng đọc kết hợp lưu niệm tại TP Ninh Bình, Tam Điệp, Hoa Lư, Gia Viễn, Yên Khánh, Nho Quan và Kim Sơn. Khác với shop thời trang hay quán cà phê, nhà sách có một đặc thù thi công riêng: toàn bộ mặt bằng gần như phủ kín bởi hệ kệ chịu tải, ánh sáng phải đúng chuẩn để không làm phai bìa sách, và sàn phải chống ẩm tuyệt đối vì giấy là vật liệu hút ẩm rất nhanh — điều này càng quan trọng ở Ninh Bình, nơi độ ẩm không khí thường xuyên ở mức cao do gần sông, hang động đá vôi và mùa nồm ẩm kéo dài. Bài viết này trình bày quy trình thi công thực tế theo từng bước, thời gian thi công cụ thể và các lưu ý kỹ thuật bắt buộc khi làm kệ, điện chiếu sáng và sàn cho một nhà sách.

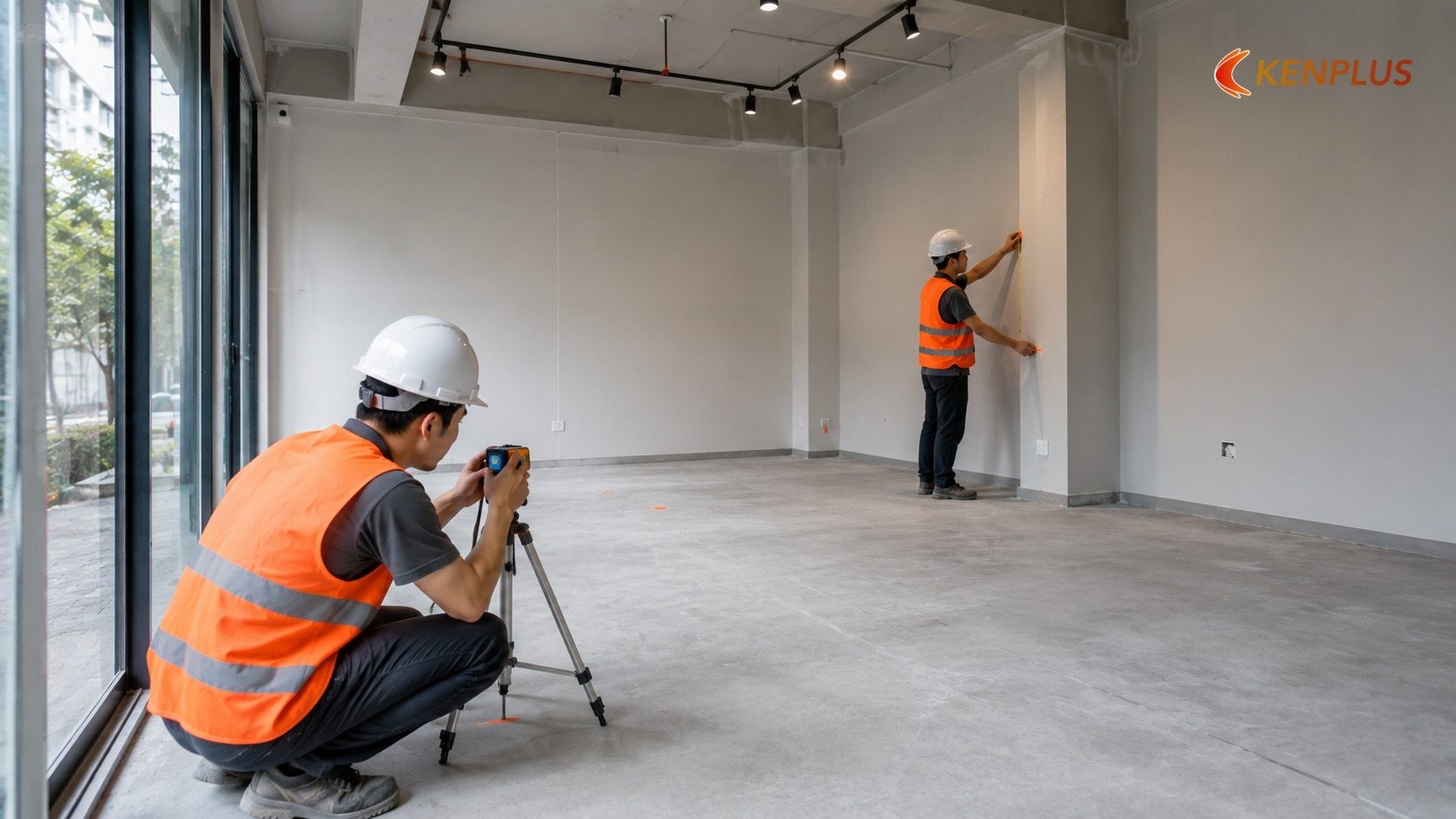

Bước 1: Khảo sát mặt bằng và lên phương án thi công (1-3 ngày)

Trước khi động đến bất kỳ hạng mục nào, đội thi công cần khảo sát trực tiếp mặt bằng để đo đạc chính xác diện tích sàn, chiều cao trần, vị trí cột chịu lực, hệ thống điện âm tường sẵn có và đặc biệt là tình trạng ẩm của công trình. Với các mặt bằng ở khu vực gần Tràng An, Tam Cốc hoặc ven các con sông nhỏ thuộc Hoa Lư, Gia Viễn, độ ẩm nền và tường thường cao hơn khu vực trung tâm TP Ninh Bình, cần đo bằng máy đo độ ẩm chuyên dụng thay vì chỉ quan sát bằng mắt.
Trong giai đoạn này, đội kỹ thuật cũng xác định tải trọng sàn hiện có (đặc biệt với nhà phố cải tạo tầng 2 trở lên) để tính toán xem sàn có chịu được tải trọng của hệ kệ sách chất đầy hay không. Một mét vuông kệ sách xếp kín có thể nặng tới 150-250kg tuỳ loại sách (sách giáo khoa, từ điển nặng hơn sách văn học phổ thông), vì vậy bước khảo sát kết cấu không thể bỏ qua, nhất là với các nhà sách đặt tại tầng 2 của nhà ống ở Tam Điệp hay Yên Khánh.
Kết thúc bước khảo sát, đơn vị thi công sẽ lên bản vẽ mặt bằng bố trí kệ, sơ đồ điện chiếu sáng và phương án xử lý nền trước khi lát sàn hoàn thiện. Bản vẽ này cần được chủ đầu tư duyệt trước khi triển khai để tránh phát sinh sửa đổi giữa chừng làm chậm tiến độ.

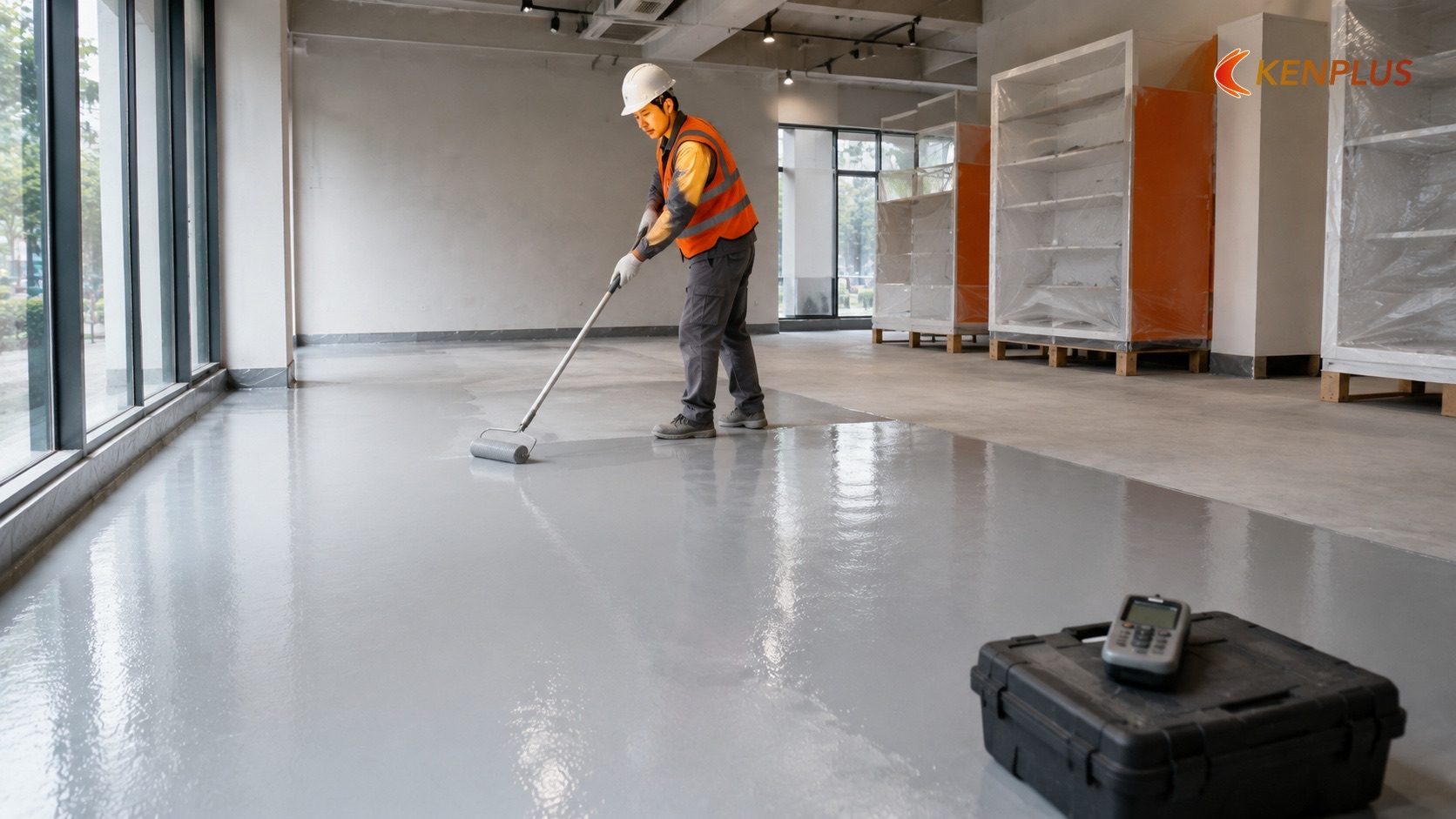

Bước 2: Xử lý nền và chống ẩm sàn trước khi thi công (2-4 ngày)

Đây là bước dễ bị bỏ qua nhất nhưng lại quyết định tuổi thọ của cả công trình nhà sách, đặc biệt tại Ninh Bình. Trước khi lắp đặt kệ hay lát sàn hoàn thiện, nền bê tông gốc cần được kiểm tra độ ẩm và xử lý chống thấm ngược nếu công trình nằm ở tầng trệt hoặc khu vực có nền đất thấp — tình trạng khá phổ biến ở các mặt bằng ven quốc lộ 1A đoạn qua Tam Điệp hoặc các khu dân cư mới tại Gia Viễn, Nho Quan.
Quy trình xử lý gồm: cạo bỏ lớp vữa cũ bong tróc, quét lớp chống thấm gốc xi măng-polyme hai lớp, để khô tự nhiên tối thiểu 24-48 giờ giữa mỗi lớp, sau đó mới láng vữa tạo phẳng. Nếu bỏ qua bước này, hơi ẩm từ nền đất sẽ thấm ngược lên qua sàn trong mùa nồm, gây mốc chân kệ và làm cong vênh ván sàn công nghiệp sau một thời gian ngắn sử dụng.

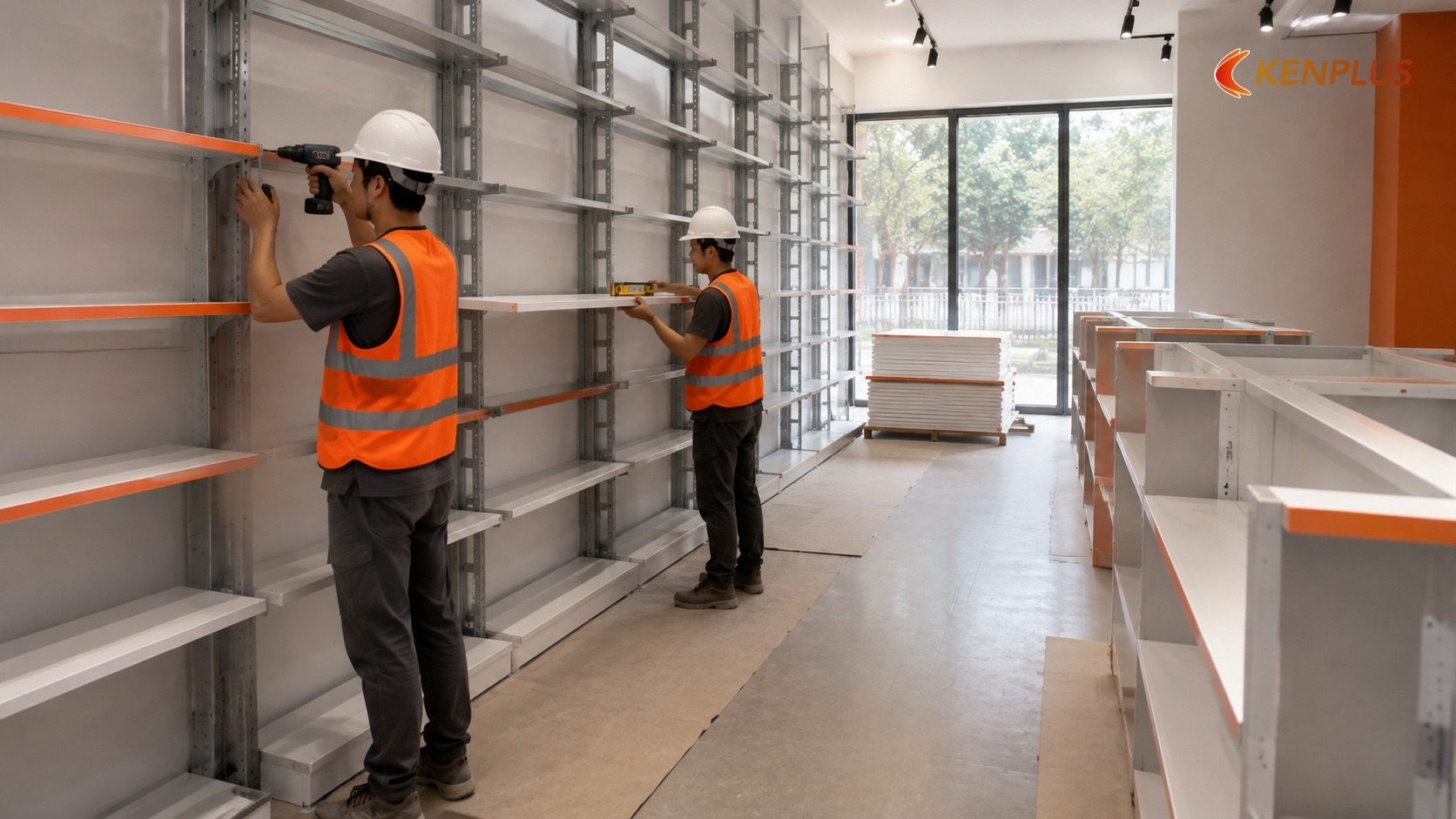

Bước 3: Thi công hệ khung và lắp đặt kệ sách (5-8 ngày)

Đây là hạng mục trọng tâm và tốn thời gian nhất trong toàn bộ quy trình. Hệ kệ sách tại nhà sách thường được thi công theo hai dạng chính: khung thép hộp sơn tĩnh điện kết hợp mặt ván MDF phủ Melamine hoặc Laminate, hoặc kệ gỗ công nghiệp nguyên khối có chân đế thép gia cường. Với các nhà sách quy mô vừa và lớn ở TP Ninh Bình, khung thép sơn tĩnh điện được ưu tiên vì khả năng chịu tải cao và ít biến dạng theo thời gian.
Kỹ thuật cố định chịu tải cho kệ sách
Khác với kệ trưng bày thời trang chỉ chịu tải nhẹ, kệ sách bắt buộc phải tính toán tải trọng theo từng tầng. Nguyên tắc thi công phổ biến: mỗi tầng kệ sâu 30cm, dài 90-100cm chỉ nên chịu tối đa 60-80kg sách để đảm bảo hệ số an toàn, ván gỗ công nghiệp dùng làm mặt tầng phải có độ dày tối thiểu 18mm (nên dùng 25mm cho các kệ trung tâm chứa sách nặng như từ điển, sách giáo khoa) để tránh võng giữa sau vài tháng sử dụng.
Khung đứng của kệ phải được cố định vào tường hoặc sàn bằng tắc kê hoá chất hoặc bulong nở chịu lực, không dùng vít nở thông thường cho các kệ cao trên 1,8m. Với kệ đứng độc lập không dựa tường (kệ trưng bày giữa nhà sách), bắt buộc phải có thanh giằng chống lật phía sau nối các kệ liền kề với nhau hoặc neo vào trần — đây là quy chuẩn an toàn bắt buộc với các nhà sách có trẻ em ra vào thường xuyên, tình huống rất phổ biến ở các nhà sách phục vụ khách du lịch gia đình quanh khu vực Bái Đính, Tràng An.
Với các nhà sách tại Kim Sơn hoặc khu vực gần biển, nơi độ ẩm không khí kèm hơi muối cao hơn, khung thép cần được sơn tĩnh điện phủ lớp chống gỉ tăng cường thay vì sơn tĩnh điện tiêu chuẩn, vì lớp sơn mỏng thông thường có thể bị oxy hoá nhanh hơn ở môi trường ven biển sau một thời gian sử dụng.
Trình tự lắp đặt thực tế
Đội thi công thường lắp theo trình tự: dựng khung chính bám tường trước, căn chỉnh thăng bằng bằng ni-vô laser, siết bulong cố định vào tường/sàn, sau đó mới lắp các tầng ván ngang từ dưới lên trên. Với hệ kệ chữ đảo (island shelving) đặt giữa nhà sách, khung được lắp thành từng module 90-120cm rồi ghép nối bằng bát sắt liên kết, đảm bảo toàn bộ dãy kệ tạo thành một khối liền chứ không phải các đơn vị rời rạc dễ bị xô lệch khi khách kéo/đẩy khi tìm sách.

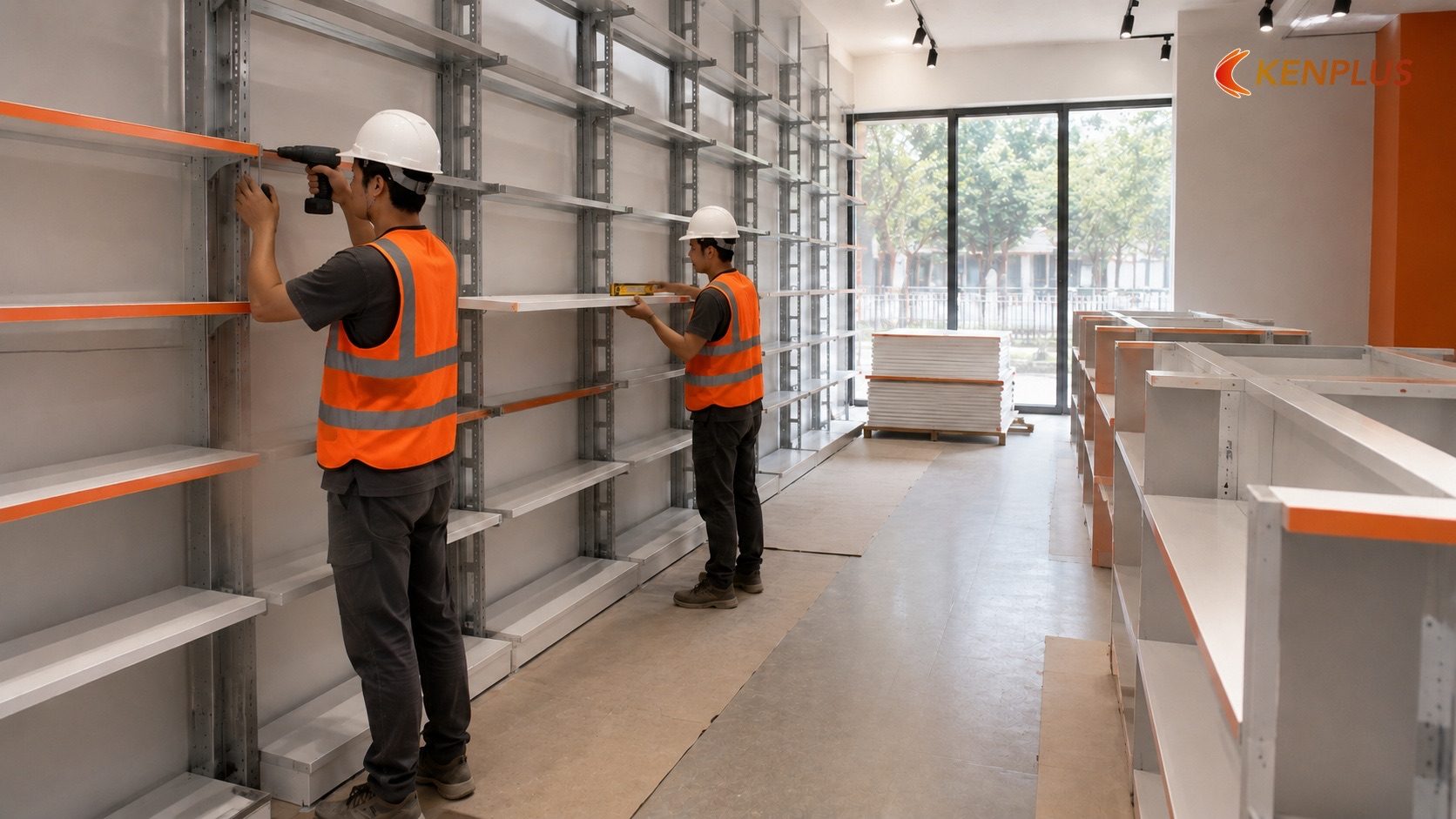

Bước 4: Lắp đặt hệ thống điện và chiếu sáng (3-4 ngày)

Thi công điện chiếu sáng cho nhà sách có yêu cầu khác biệt rõ so với các loại hình cửa hàng khác vì hai lý do: cần đủ độ rọi để đọc chữ trên gáy sách từ xa, và phải hạn chế tia UV cũng như nhiệt phát ra từ đèn vì tiếp xúc lâu dài sẽ làm bìa sách bạc màu, giòn và nhanh xuống cấp.
Hệ thống chiếu sáng thường được chia làm ba lớp: đèn LED âm trần ánh sáng trung tính (nhiệt độ màu 4000K, tránh dùng ánh sáng vàng ấm dưới 3000K vì làm mờ chữ và bìa sách trong ảnh chụp trưng bày) chiếu sáng tổng thể toàn không gian; đèn thanh ray LED lắp dọc theo từng dãy kệ, chiếu chéo góc 30 độ xuống mặt kệ để không tạo bóng đổ lên gáy sách; và đèn spotlight tại các khu vực trưng bày sách mới, sách bán chạy hoặc góc chụp ảnh check-in — hạng mục ngày càng phổ biến tại các nhà sách gần điểm du lịch để phục vụ khách chụp ảnh lưu niệm.
Về mặt kỹ thuật, dây điện cấp nguồn cho hệ đèn thanh ray dọc kệ nên đi âm trong máng luồn dây gắn cố định vào khung kệ, không đi nổi để tránh vướng khi khách lấy sách. Chỉ số hoàn màu (CRI) của đèn nên chọn từ 80 trở lên để màu sắc bìa sách hiển thị trung thực, không bị ám vàng hoặc ám xanh làm sai lệch màu thật khi khách xem trực tiếp.
Tại các khu vực có độ ẩm cao như gần cửa ra vào hướng ra sân/vườn (thường gặp ở các nhà sách kết hợp cà phê sách tại Tam Điệp, Hoa Lư), nên dùng đèn có chỉ số chống ẩm IP44 trở lên để tránh chập cháy do hơi nước ngưng tụ trong tủ điện âm trần vào mùa nồm.

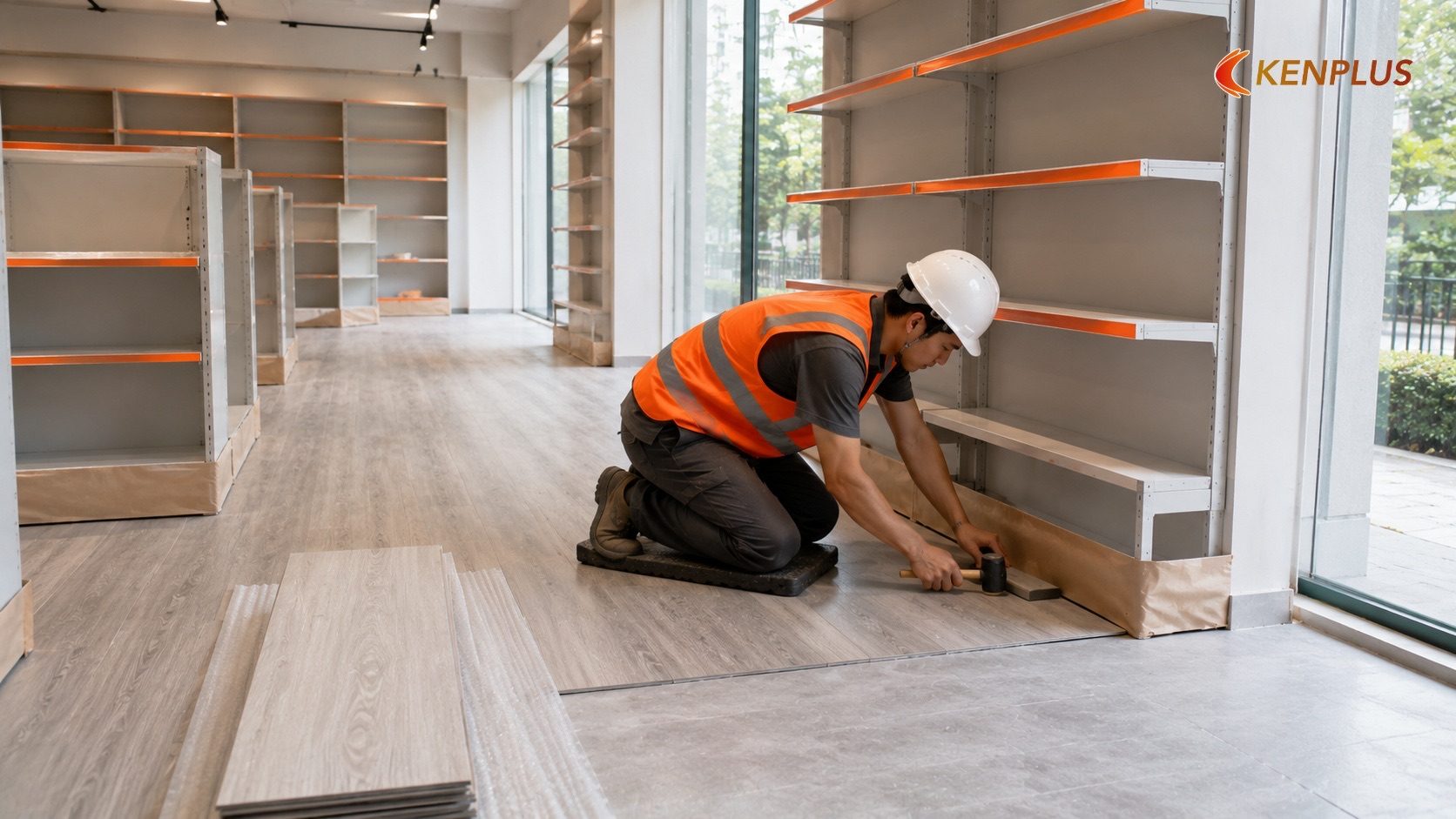

Bước 5: Hoàn thiện sàn (3-5 ngày)

Sau khi hệ khung kệ đã cố định xong, sàn mới được lát hoàn thiện — trình tự này giúp tránh làm trầy xước hoặc bẩn sàn trong quá trình khoan, lắp đặt khung nặng. Với nhà sách, ba loại vật liệu sàn phổ biến nhất là sàn nhựa vinyl dán keo, gạch granite chống trơn và sàn gỗ công nghiệp chống ẩm lõi xanh (HDF).
Sàn vinyl được ưa chuộng nhất cho khu vực chính trưng bày sách vì bề mặt phẳng, không có mạch ron nên hạn chế bụi bám, độ đàn hồi tốt giúp giảm tiếng ồn khi kéo xe đẩy sách, và đặc biệt là khả năng kháng ẩm cao hơn hẳn sàn gỗ tự nhiên — rất phù hợp với khí hậu nồm ẩm đặc trưng của Ninh Bình. Gạch granite thường dùng cho khu vực lối đi chính, quầy thu ngân và sảnh vào để dễ vệ sinh và chịu được lưu lượng khách lớn vào mùa cao điểm du lịch (thường trùng dịp lễ hội Bái Đính, mùa hoa Tam Cốc).
Quy trình lát sàn vinyl gồm: làm phẳng và làm sạch nền, quét lớp keo dán chuyên dụng, trải tấm vinyl theo chiều ánh sáng để hạn chế lộ mạch nối, lăn ép loại bỏ bọt khí, và để khô hoàn toàn tối thiểu 24 giờ trước khi cho di chuyển đồ nặng lên trên. Với các mặt bằng đã xử lý chống thấm ở bước 2 nhưng vẫn còn độ ẩm dư trong bê tông (đo bằng máy trên 4%), cần lót thêm màng chống ẩm PE trước khi dán vinyl để tránh bong tróc sau vài tháng.

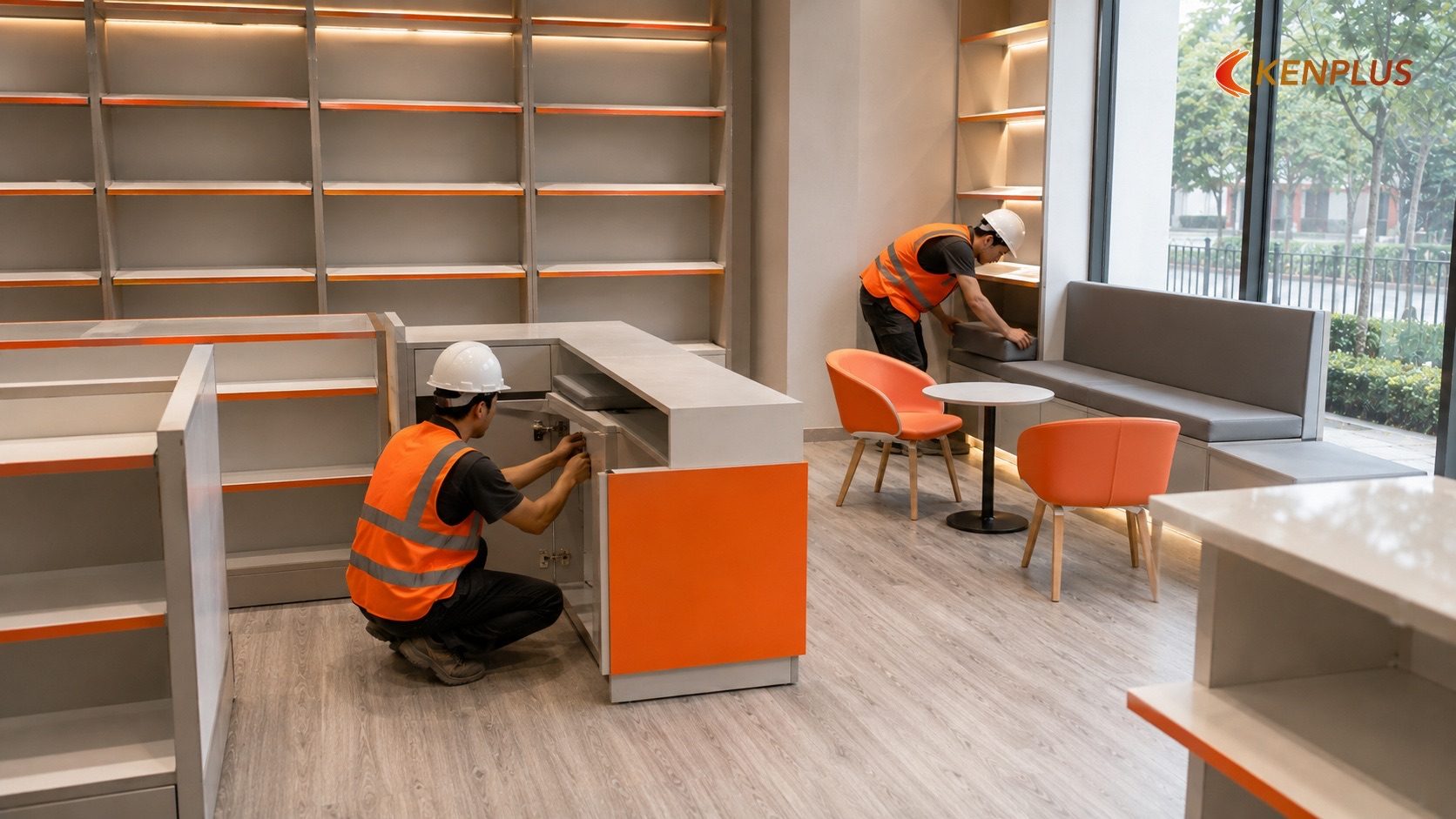

Bước 6: Lắp đặt nội thất phụ trợ và hoàn thiện chi tiết (2-3 ngày)

Sau khi kệ, điện và sàn đã xong, đội thi công tiếp tục lắp các hạng mục phụ trợ: quầy thu ngân, khu vực đọc sách/ghế ngồi, biển chỉ dẫn thể loại sách gắn trên đầu kệ, hệ thống camera an ninh và cổng từ chống mất sách (nếu có). Đây cũng là lúc kiểm tra lại toàn bộ các mối nối điện, dán nhãn phân khu kệ theo thể loại để thuận tiện vận hành ngay khi mở bán.
Bước 7: Nghiệm thu và bàn giao (1 ngày)
Trước khi bàn giao, chủ đầu tư và đơn vị thi công cùng kiểm tra theo checklist: thử tải từng tầng kệ bằng cách chất thử sách hoặc vật nặng tương đương, kiểm tra độ chắc chắn bằng cách lắc nhẹ khung kệ theo cả hai phương, đo độ rọi sáng tại các điểm trưng bày chính bằng máy đo lux, kiểm tra toàn bộ ổ cắm/công tắc điện, và kiểm tra độ phẳng, độ bám dính của sàn tại các vị trí góc tường, chân kệ — nơi dễ bong tróc nhất nếu thi công ẩu.
Riêng với nhà sách, nên kiểm tra thêm một hạng mục đặc thù: độ thông thoáng của không gian giữa các dãy kệ (tối thiểu 90cm để hai người tránh nhau) và khả năng thoát ẩm của toàn bộ khu vực gần cửa sổ, cửa ra vào — nơi hơi ẩm dễ xâm nhập nhất trong những ngày mưa phùn kéo dài đặc trưng của khí hậu Ninh Bình.
Tổng thời gian thi công thực tế
Với một nhà sách diện tích 80-150m2 tại Ninh Bình, tổng thời gian thi công trọn gói từ lúc khảo sát đến bàn giao thường dao động 18-28 ngày, tuỳ thuộc mức độ phức tạp của hệ kệ và tình trạng mặt bằng gốc (mặt bằng cải tạo từ nhà ở thường mất thêm 3-5 ngày xử lý chống ẩm so với mặt bằng thương mại xây mới). Các mặt bằng ở khu vực trung tâm TP Ninh Bình có hạ tầng điện nước sẵn thường thi công nhanh hơn so với các mặt bằng ở Nho Quan, Kim Sơn nơi đôi khi cần cải tạo lại đường điện tổng trước khi lắp hệ chiếu sáng.
Ví dụ minh hoạ: Giả sử một chủ đầu tư dự định mở nhà sách kết hợp góc đọc sách phục vụ khách du lịch tại khu vực gần bến thuyền Tam Cốc, diện tích mặt bằng 110m2, tầng trệt nhà cải tạo từ ki-ốt cũ. Sau khảo sát, đội kỹ thuật phát hiện nền có độ ẩm cao do sát mép ruộng nước, phải xử lý chống thấm ngược 2 lớp trước khi thi công, kéo dài thêm 3 ngày so với dự kiến ban đầu. Hệ kệ được thiết kế khung thép sơn tĩnh điện cao 2,2m, chia 6 tầng, tầng dưới cùng gia cường ván 25mm để chịu tải sách giáo khoa và từ điển. Toàn bộ dự án hoàn thành trong 24 ngày, trong đó riêng phần xử lý nền và lắp kệ chiếm hơn nửa thời gian thi công — đúng với tỷ trọng thường gặp ở các dự án nhà sách có mặt bằng cải tạo tại vùng ẩm thấp.
Những lỗi thi công thường gặp cần tránh
Một số lỗi phổ biến khiến nhà sách xuống cấp nhanh sau khi đưa vào sử dụng: bỏ qua bước chống thấm nền vì muốn rút ngắn tiến độ, dùng ván MDF thường (không chống ẩm) cho khu vực gần cửa sổ/cửa ra vào, lắp đèn quá gần bìa sách gây bạc màu sau vài tháng, không làm thanh giằng chống lật cho kệ đảo giữa nhà sách, và bố trí lối đi giữa các dãy kệ quá hẹp gây bất tiện khi đông khách vào mùa du lịch cao điểm. Tất cả những lỗi này đều có thể phòng tránh nếu quy trình khảo sát và thi công được tuân thủ đúng trình tự, đặc biệt là bước xử lý chống ẩm — hạng mục quan trọng bậc nhất khi thi công nhà sách tại khu vực có khí hậu nồm ẩm như Ninh Bình.
Sau khi bàn giao, nên yêu cầu đơn vị thi công cam kết bảo hành riêng cho hệ khung kệ (thường 12-24 tháng đối với lỗi kết cấu, cong vênh do vật liệu) và hệ điện chiếu sáng (thường 12 tháng), đồng thời có điều khoản hỗ trợ kiểm tra định kỳ độ ẩm nền vào đầu mùa nồm hằng năm — hạng mục ít đơn vị thi công tại tỉnh chủ động đề xuất nhưng lại rất cần thiết với nhà sách, vì hư hỏng do ẩm thường phát sinh âm thầm sau vài tháng sử dụng chứ không lộ ra ngay lúc nghiệm thu.
Với đặc thù kỹ thuật riêng của loại hình nhà sách — từ tính toán tải trọng kệ, bố trí ánh sáng đúng chuẩn bảo quản sách đến xử lý chống ẩm sàn — việc lựa chọn đơn vị có kinh nghiệm thực tế với khí hậu địa phương là yếu tố quyết định độ bền công trình. KenPlus cung cấp dịch vụ thiết kế và thi công nhà sách trọn gói, khảo sát trực tiếp mặt bằng tại Ninh Bình và các khu vực lân cận, tư vấn phương án vật liệu phù hợp với điều kiện khí hậu thực tế của từng địa bàn trước khi triển khai thi công.
